🧪 Dựa trên số liệu của module Dự án đang phát triển. Hệ thống chưa có báo cáo so sánh định mức – thực tế tự động; bài nêu cách làm với dữ liệu sẵn có.
Chuỗi sáu trạm bắt đầu từ thư viện định mức (Chuỗi 6 trạm dữ liệu: từ liên hệ đầu tiên đến lãi lỗ công trình) và kết thúc ở lãi lỗ công trình. Nếu số liệu thực tế không quay về thư viện, mỗi báo giá mới lặp lại sai số của báo giá cũ. Đóng vòng là việc dùng thực tế của các công trình đang chạy để sửa định mức, bảng giá và tỷ lệ lợi nhuận, để báo giá sau chính xác hơn báo giá trước.

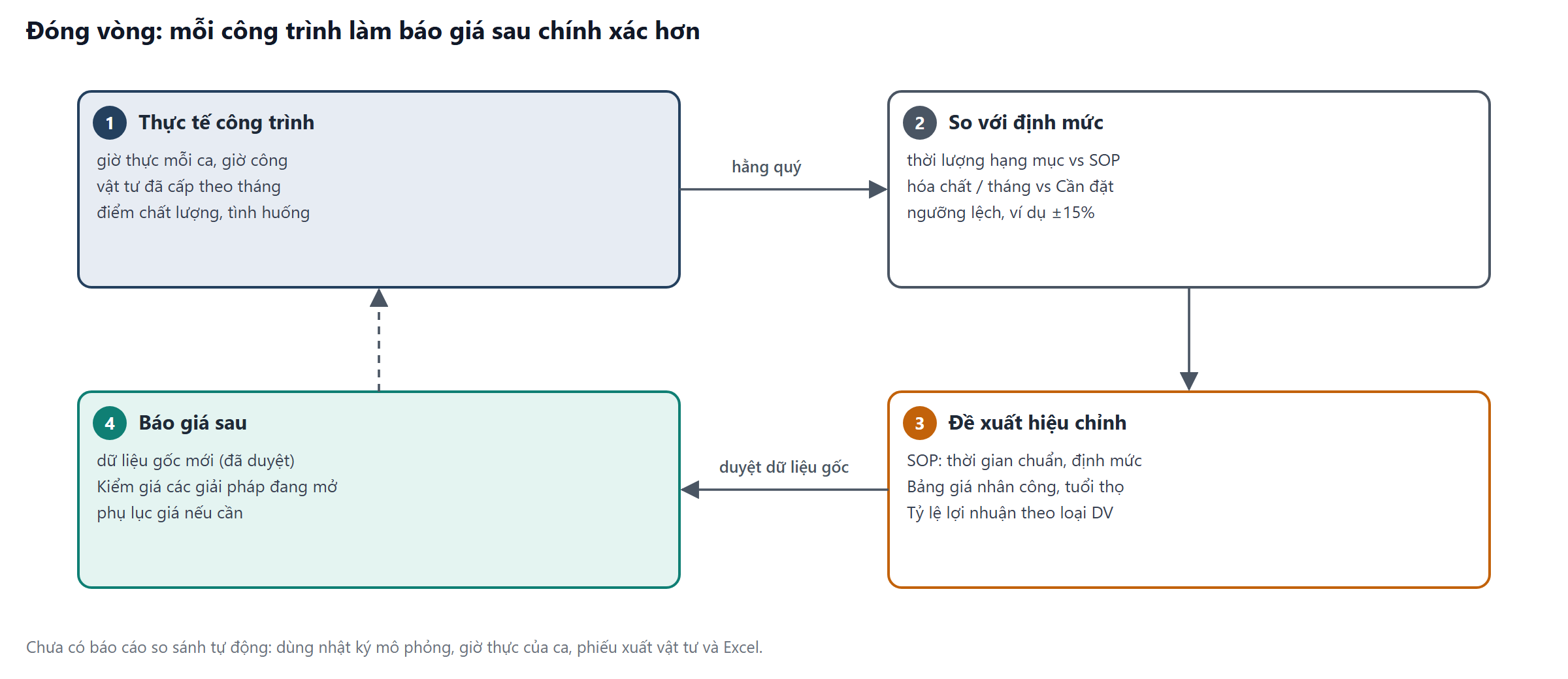

Vòng bốn bước #

- Thực tế công trình: giờ thực của từng ca, giờ công, vật tư đã cấp mỗi tháng, điểm chất lượng, tình huống.
- So với định mức đã bán.
- Đề xuất hiệu chỉnh dữ liệu gốc.
- Báo giá sau dùng dữ liệu đã hiệu chỉnh.
Chọn chỉ số so sánh #
| Thực tế | So với | Lệch nói lên |
|---|---|---|
| Giờ thực của ca (bảng ca, nghiệm thu) | Thời lượng mô phỏng của lượt ca | Thời gian chuẩn SOP, hệ số bẩn, khối lượng khảo sát |
| Giờ công / tháng của dự án | Giờ công kế hoạch | Định biên, số người trên dòng tay nghề |
| Hóa chất xuất / tháng | Cột Cần đặt (P3 theo tháng) | Định mức hóa chất SOP, quy cách đóng gói, thất thoát |
| Dụng cụ xuất / năm | Tuổi thọ chuẩn | Định mức tuổi thọ dụng cụ |
| Chi phí giờ thực của nhân viên | Đơn giá bảng giá thuê nhân công | Bảng giá nhân công |
| Lãi thực tế (%) | Lãi theo bán (%) | Tỷ lệ phí quản lý, lợi nhuận |
| Điểm chất lượng thấp kéo dài | Tiêu chuẩn nghiệm thu PATC | SOP thiếu bước, cấp độ tay nghề |
Ngưỡng lệch #
(Gợi ý.) Chỉ xem lại định mức khi lệch vượt ngưỡng (ví dụ ±15%) và lặp lại ở ít nhất 3 tháng hoặc 2 công trình cùng loại. Một tháng lệch có thể do khách tổ chức sự kiện; ba tháng lệch là định mức sai.
Ai sửa dữ liệu gốc #
Đề xuất đến từ giám sát, trưởng nhóm; người sửa là người giữ dữ liệu gốc (Dữ liệu gốc và dữ liệu giao dịch: vì sao sửa một chỗ có thể đổi trăm chỗ):
| Dữ liệu | Người giữ (gợi ý) | Hệ quả khi sửa |
|---|---|---|
| PATC, SOP, định mức | Phụ trách thư viện kỹ thuật | Phương án mới dùng định mức mới; phương án cũ cần Đồng bộ SOP (Phương án thi công: một hạng mục, nhiều cách làm; Đồng bộ SOP và ba cờ cảnh báo) |
| Bảng giá thuê nhân công | Nhân sự + Điều hành | Dòng mới, duyệt, hủy dòng cũ (Chi phí nhân công: giá giờ công × người × thời lượng × hệ số độ cao) |
| Định mức tuổi thọ dụng cụ, giá vốn sản phẩm | Mua hàng / Kho | Phí dịch vụ máy tự tính lại (Máy móc, dụng cụ, hóa chất: khấu hao, hao mòn và số can thực dùng) |
| Tỷ lệ phí quản lý, lợi nhuận | Điều hành | Dòng thiết lập mới (Bốn tỷ lệ cộng dồn: markup, margin và bẫy cộng trùng lợi nhuận) |
Sau mỗi lần sửa, các giải pháp đang mở cần Kiểm giá trước khi gửi (Một bậc duyệt, kiểm giá trước khi gửi và bảo mật giá vốn). Hợp đồng đang chạy không tự đổi giá; nếu cần, dùng phụ lục điều chỉnh giá (Phụ lục sửa đổi: 8 loại thay đổi và tác động lên lịch thanh toán).
Nhịp rà soát hằng quý #
(Gợi ý.) Mỗi quý một buổi, trưởng nhóm và điều hành:
- Xếp các công trình theo lãi thực tế (%) thấp nhất.
- Với 5 công trình thấp nhất: đọc chỉ số vận hành, giờ thực, vật tư.
- Phân loại nguyên nhân: khảo sát sai (8 sai lệch khảo sát phổ biến và dấu hiệu nhận biết ngay trên phiếu), định mức sai, vận hành kém, giá bán thấp.
- Giao việc: sửa thư viện, đào tạo khảo sát, phụ lục giá, hoặc chấp nhận.
- Ghi lại để quý sau kiểm tra hiệu quả.
Kết bài #
Đóng vòng là đưa giờ thực, vật tư, chất lượng và lãi thực tế quay về định mức, bảng giá và tỷ lệ lợi nhuận, qua người giữ dữ liệu gốc, theo nhịp hằng quý. Đây là bài cuối của nhánh Kế toán và của chuỗi sáu trạm. Nhánh 4.10. đi lại toàn bộ chuỗi bằng một công trình từ A đến Z.
Câu hỏi thường gặp #
Câu hỏi 1. Có báo cáo tự động so định mức với thực tế không?
Chưa. Dữ liệu đã có (lượt ca, ca, giờ công, phiếu xuất); báo cáo so sánh là đề xuất cho các đợt phát triển sau.
Câu hỏi 2. Sửa SOP có làm thay đổi hợp đồng đang chạy không?
Không. Phương án của giải pháp đã chốt bị khóa; chỉ báo giá mới và phụ lục mới dùng định mức mới.
Câu hỏi 3. Công ty mới chưa có dữ liệu thực tế thì sao?
Bắt đầu bằng định mức ngành và theo dõi 2–3 công trình đầu thật sát; quý đầu tiên thường là lần hiệu chỉnh lớn nhất.
Nội dung hướng dẫn dựa trên phiên bản RATA-CSM hiện hành và nhánh đang phát triển; giao diện có thể thay đổi.
